排水固结法在金线顶地段整体改造工程地基处理中的应用
王志国
摘 要:以金线顶地段整体改造工程软基处理采用的排水固结法为例,介绍排水固结原理及排水砂井法和塑料排水板法的方案比较。
关键词:软土地基处理 排水固结法原理及工艺
一、工程概述
金线顶地段整体改造工程位于威海湾内,属海湾滨海地貌单元,表层土质以淤泥质土为主。经地质勘察结果表明,区域内各岩土层分布较有规律,在其勘察深度范围内自上而下主要有:①1淤泥、①2淤泥质粘土、①3粉质粘土、②1粉细砂、②2粉质粘土、②3中粗砂、②4粉质粘土混砂、③残积土、③1全风化花岗岩、③2强风化花岗岩、③3中风化花岗岩。其中①1淤泥、①2淤泥质粘土,呈灰色,软塑状,高塑性,土质不均,含有有机质和少量碎贝壳,夹粉土团及薄层,分布广泛;①3粉质粘土,呈灰色,软塑状,中塑性,土质不均,混砂,夹粉土团及薄层。上述土层分布厚度在5
软弱土质的地基处理方法比较多,对于地基处理方案的选择,不但要结合工程地质特点,还要综合考虑建设投资、工期要求以及建筑(构筑)物重要性等多方面因素。经金线顶地段整体改造工程实例证明,设计方采用排水固结法对该区域内软粘土地基加固是有效的、经济的。本文就排水固结法中排水砂井和塑料排水板两种施工工艺在金线顶地段整体改造工程中的应用介绍其原理及方案比较分析。
二、排水固结设计方案概述

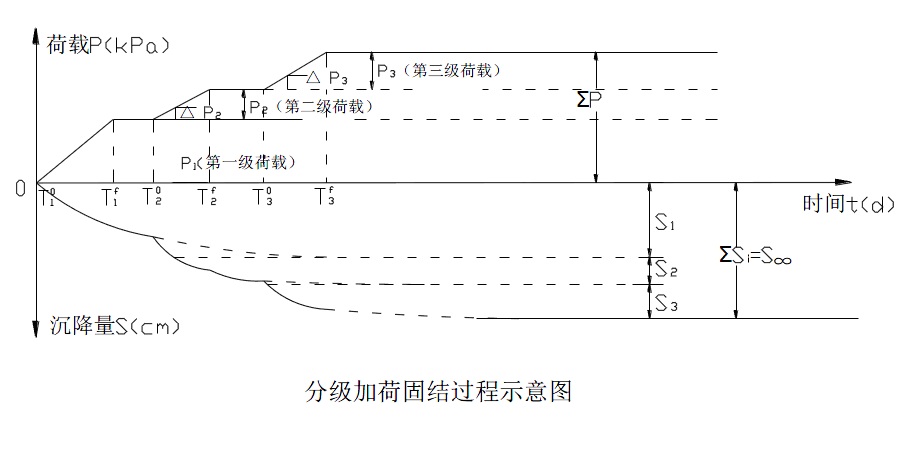

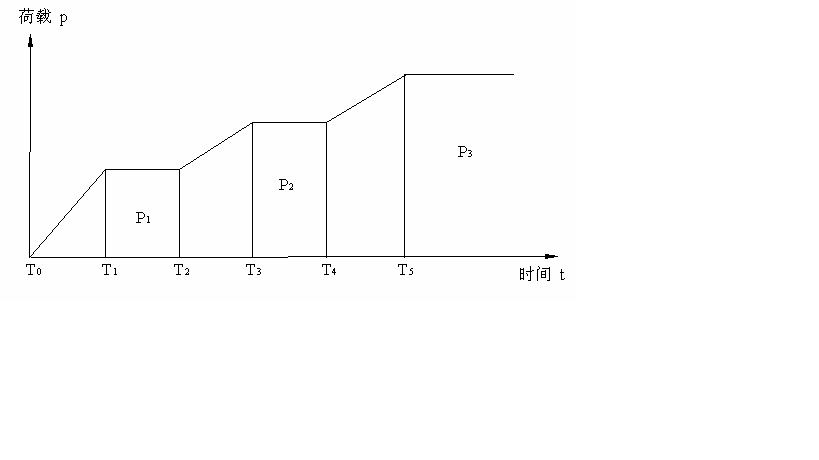

金线顶地段整体改造工程护岸一期和水工二期工程分别由A设计院和B设计院负责设计,软基处理方案均采用排水固结法来解决软土的沉降问题和稳定问题,出于设计理念不同,A设计院采用了普通排水砂井作为竖向排水体,而B设计院则采用了塑料排水板。横向排水体同为排水砂垫层。设计上利用建筑物自重进行分级加载,通过控制施工期加荷速率,经土体固结作用,逐步提高地基的承载力和稳定性。其分级加荷和固结过程示意图如下所示:
三、排水固结的基本原理
排水固结法的基本原理是软土地基在附加荷载的作用下,逐渐排出孔隙水,使土体空隙比减小,产生固结变形,使土体压缩性降低,抗剪强度增加,达到满足建(构)筑物对地基的承载力和稳定性的要求。
排水固结法主要由排水系统和荷载系统两部分组成,排水系统一般由水平排水垫层和竖向排水体两部分组成,竖向排水体可选用普通砂井、袋装砂井或塑料排水板,设置排水系统的目的是用于改变排水边界条件,增加孔隙水排出的途径,缩短排水距离。荷载系统指起固结作用的荷载,它使地基土的固结压力增加而迫使土体中的空隙水排出,逐步增加土体颗粒间有效应力。荷载加荷方式常采用堆载、真空法等。
四、本工程排水砂井和塑料排水板施工方案的比较分析
排水砂井和塑料排水板是排水固结法竖向排水体两种形式,均穿过所要加固的软土层形成的竖向排水路径。下面就上述两种方案进行对比分析:
排水砂井在本工程中采用等边三角形布置,直径
